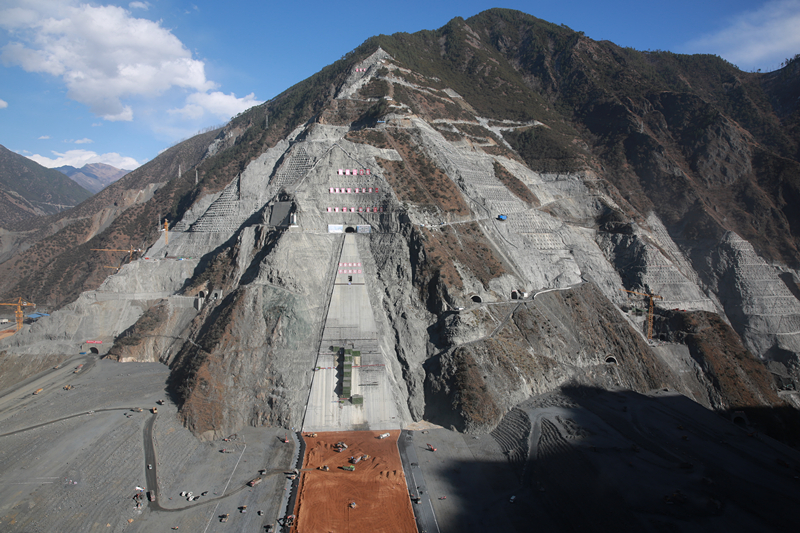

11月27日,以我公司為責任方的一二五聯合體承建的世界第三高壩兩河口水電站大壩心墻填筑至2708米高程,提前34天完成2018年合同約定年度目標。 截止11月27日,兩河口水電站大壩填筑方量約達1127萬方,填筑方量首突千萬方。年內,完成帷幕、化學、固結灌漿長度約達81300米,洞室回填灌漿4000平方。填筑高峰期間,心墻運輸車數高達643車/天、日填筑量達2層/天,施工及輔助設備達到33臺,現場作業人員達到60人。 2018年,兩河口施工區雨季時間較往年延長且降雨量增多,冬季氣候惡劣且負溫天氣較往年來臨更早,大壩心墻正常填筑時間大幅度減少。為確保大壩心墻年度計劃填筑目標順利實現,聯合體針對雨季施工、高峰期施工及冬季施工,從組織管理、技術管理、施工管理等方面逐一研究部署,爭分奪秒和時間賽跑、和年度目標決戰。 雨季填筑期間,結合現場實際,聯合體多次組織專題會,研究論證、不斷優化填筑工序;通過氣象軟件以半小時為單位及時觀測推斷降雨情況;雨后根據質量檢測及天氣情況推斷具體復工時間,極大的提高了雨季施工效率。填筑高峰期間,聯合體加大施工人員及設備投入,以保證大壩心墻填筑為主線,從土料、礫石料開采(生產)運輸——摻拌場上料摻拌——成品料裝車運輸——大壩心墻填筑——試驗檢測整套工序無縫銜接;現場負責人搬至前方,施工人員實行白班夜班不間斷施工、現場交接班。冬季施工期間,為確保土料不受凍,聯合體采用土工膜對心墻區土料進行“蓋被子”,并投入聯合體自行研發的土工膜收放機進行土工膜收放,極大的提高了土工膜收放效率,為心墻土料填筑提供了有效的施工時間。 系列措施的實施,守住了大壩心墻填筑的安全紅線,筑牢了質量底線,確保了大壩心墻年度目標提前34天完成。今后,聯合體將繼續精心組織、科學安排,持續發揚“艱苦不怕吃苦,創業不怕熬夜,缺氧不缺精神”的兩河口精神,不忘初心,砥礪前行,為早日實現下閘蓄水發電目標繼續努力!
|
|||||
